ERP 缺點與限制:ERP 記結果不記過程,所以公司還是靠 Excel 跟 LINE 在跑

Ernie Liu

先給結論:ERP 缺點不在功能表上,在它記結果不記過程

ERP 缺點講到最後只有一個是結構性的:ERP 記的是已經確定的結果,單號、數量、金額、狀態、日期,而真正花時間的過程、例外與判斷,散在系統和 Excel 裡。這就是為什麼公司上了 ERP,報價還是在 Excel 湊、出貨還是在 LINE 問、缺料還是靠經驗判斷。成本高、導入久、要客製這些常被列出來的缺點都是表象,換一套系統不會消失。

ERP 是記錄系統(system of record):它負責讓一筆交易有一個正式版本,讓財會、庫存與單據對得起來。這個定位沒有錯,問題在於公司拿它當「所有工作都在裡面做」的系統,而它從來不是。依 Deloitte 2026 年 3 月的文章(2026-10-23 查證),ERP 仍是可信資料、可稽核性與標準流程的記錄系統,未來的方向是把它現代化:規則、結構與流程留在核心,不換掉它。

這篇會回答三件事:

  • 影子 Excel 為什麼會長出來,為什麼禁用它只會讓它躲起來。
  • ERP 專案為什麼常常超支,超支的那一塊為什麼通常就是太晚發現要補的那一層。
  • 什麼情況該先改流程,什麼情況該在既有 ERP 上補一層,判斷的三個前提是什麼。

三個現場:ERP 裡有的、外面的

三個現場 ERP 都有單據,報價單、銷售訂單、製造訂單,但決定要用的資訊多半不在單據上。這是 ERP 的限制,也是 ERP 做不到的事:它只收已經確定的值,待確認的回價、客戶口頭答應的條件、先補哪一項的判斷都沒有欄位。

現場 ERP 記得住的 系統外的 誰在補 用什麼補
報價 料號、數量、最後定案的單價與報價單 向幾家通路詢價的回價、無報價與需更多資訊、交期與最小訂購量 採購、業務 Excel 比價表、信件
出貨 帳上庫存、訂單數量、已出貨數量 在途與效期、客戶特殊條件、能不能如期的判斷 業務、倉管 Excel 在途表、LINE 群組
缺料 製造訂單的需求量、各料的可用或預計到料日 先補哪一項、要不要改排程、向誰催 生管、採購 白板、LINE、經驗

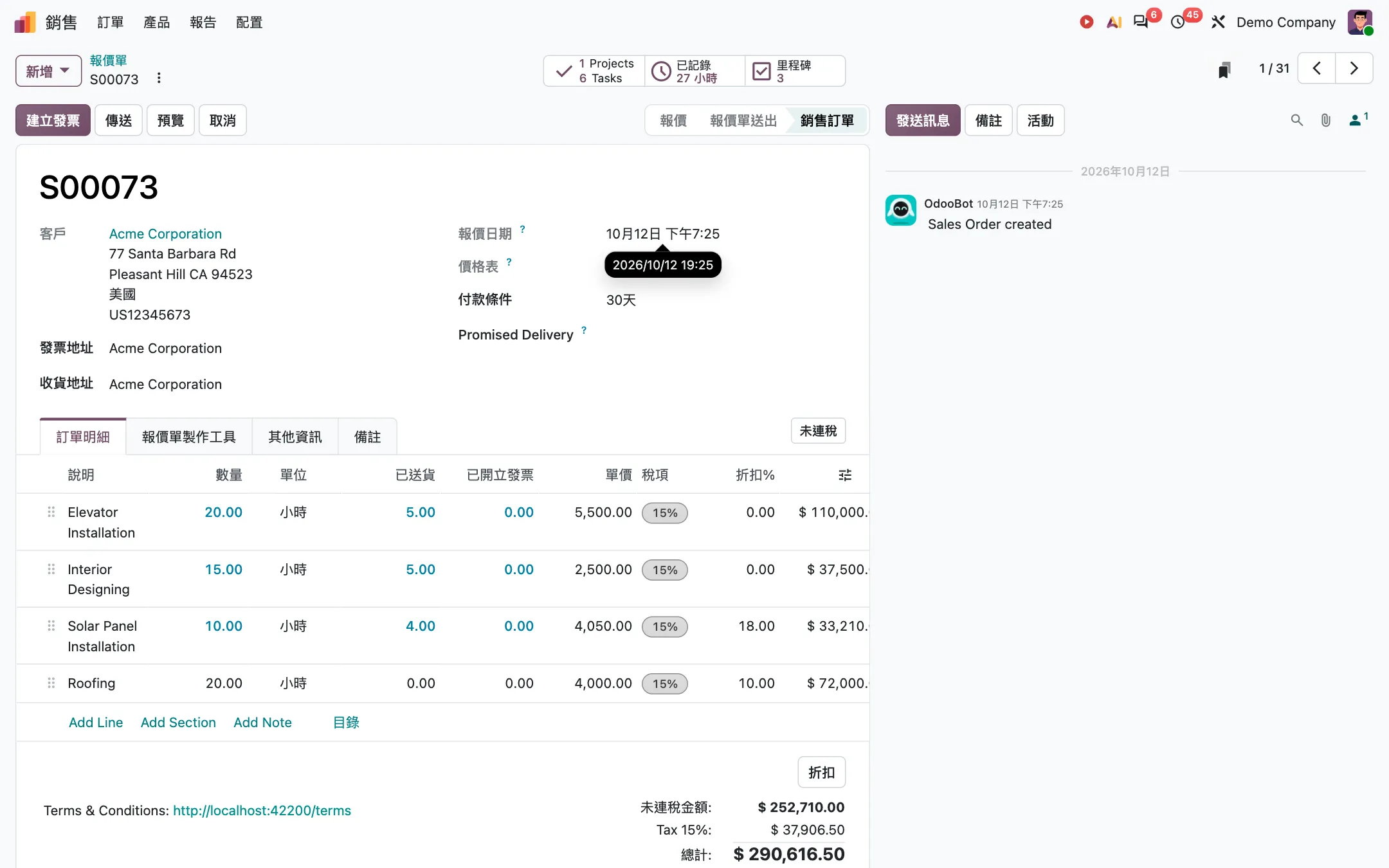

Odoo 線上示範環境的銷售訂單畫面,介面是繁體中文,表單列出客戶、報價日期、付款條件,以及訂單明細的數量、已送貨、已開立發票、單價與稅項欄位

ERP 記得住的是這些欄位:數量、已送貨、已開立發票、單價。來源:demo.odoo.com 線上示範環境,2026-10-23 截圖;內建示範資料。客戶答應過的特殊條件、這張單能不能如期出貨的判斷,都不在這張表單上。

報價這個現場最明顯。一張詢價單進來,料號在 ERP 裡,但要湊出一個可以回給客戶的數字,得先問好幾家通路,每家回來的格式不一樣,有的回無報價、有的要圖面、有的註明最小訂購量。ERP 的採購單只收定案的那個價,所以比價一定在 Excel 裡發生;比完之後接不接那張低價單,低價破局那篇講的就是同一個現場的下一個問題。

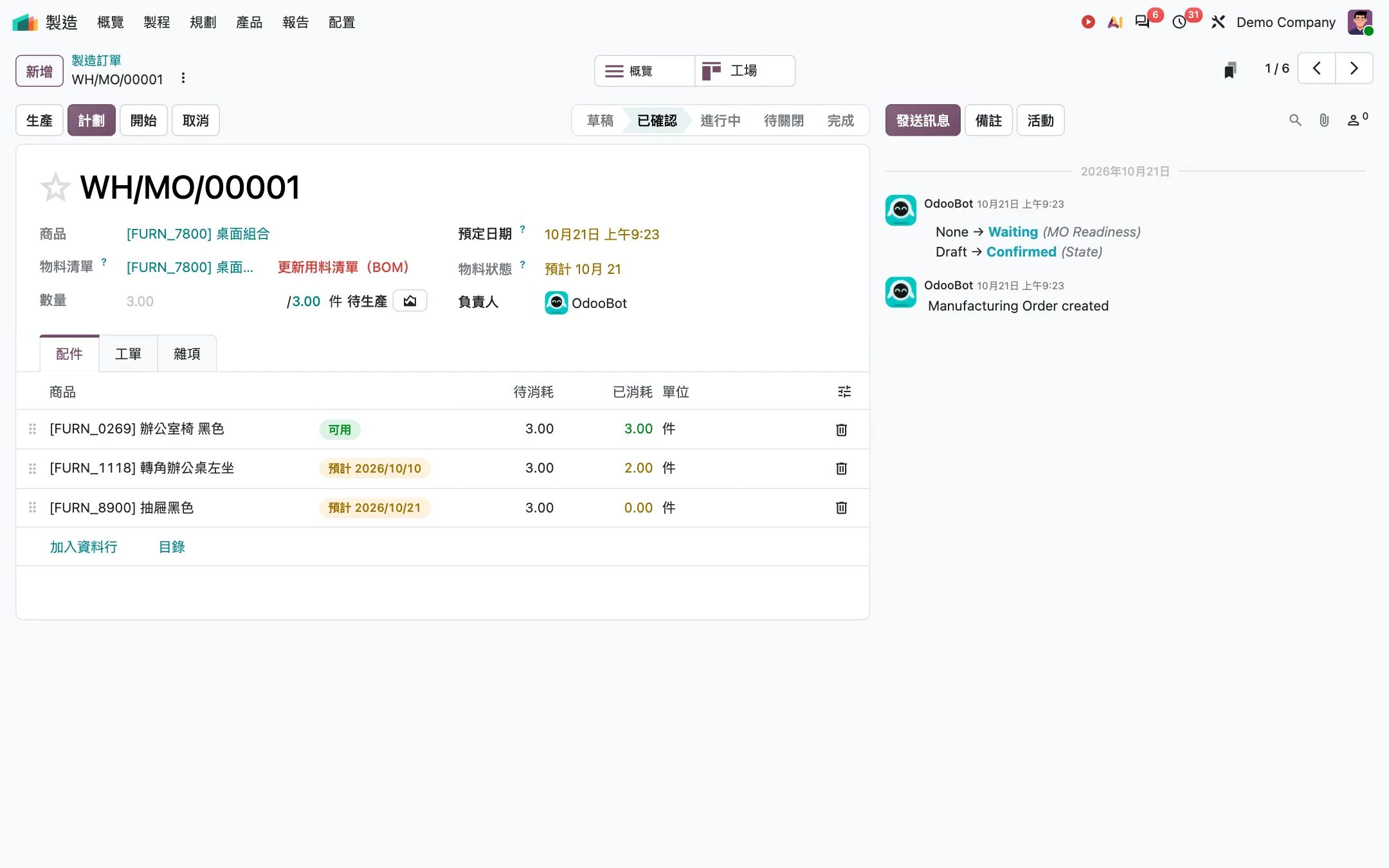

Odoo 線上示範環境的製造訂單畫面,介面是繁體中文,配件清單列出三項物料的待消耗與已消耗數量,以及可用或預計到料日期的標示

製造訂單裡看得到每一項物料可用或預計哪一天到。來源:demo.odoo.com 線上示範環境,2026-10-23 截圖;內建示範資料。缺哪一項要先補、要不要改排程,這個判斷在畫面外。

缺料的現場更能看出差別。製造訂單把每一項物料的狀態列得很清楚,可用、預計某天到料,這已經是 ERP 做得好的部分;但「這三項裡先催哪一項」「這張單要不要延」是判斷,判斷需要的資訊,像供應商這次會不會準時、客戶能不能接受分批,藏在經驗和默契裡。

影子 Excel 為什麼會長出來

上了 ERP 還是用 Excel,原因通常可以分成四種,而且四種常常同時存在。它們長得不一樣,補的缺口也不一樣。

類型 長什麼樣 補的是什麼缺口 放著不管的代價
補欄位型 從 ERP 匯出再多加幾欄:客戶特殊條件、備註、負責人 系統沒有那個欄位,或有欄位但沒人填 兩邊版本不一致,月底對不起來
比對型 把幾家回價、幾個倉的庫存排在同一張表 系統只收定案值,比較的過程沒地方放 比完的依據沒留下,下次重做
排程判斷型 哪張單先做、哪項料先催的優先順序表 系統只記需求與到料日,不記判斷 判斷藏在經驗和默契裡,人一換就重來
對外溝通型 貼進 LINE 群組的截圖、用信件來回確認的條件 客戶與供應商進不了系統 答應過的事沒有正式版本

它們變成正式流程的過程大同小異,而且常常沒有人決定過:

影子 Excel 的生成過程
  1. 系統裡沒有那個欄位
    或者流程太慢、太繞,趕不上現場
  2. 有人開一張表先把事做完
    當下只是為了交差
  3. 同事複製,變成部門作業
    表開始有版本、有格式
  4. 主管看表不看系統
    表上的數字成了開會的依據
  5. 新人把表當正式流程
    系統裡那條流程被忘掉

這種表每個部門都有,製造現場不是特例。依 AFP 2025 年 1 月發布的財務規劃與分析基準調查(2026-10-23 查證;調查於 2024 年秋天進行、362 份回覆),財務規劃與分析(FP&A)從業者有 96% 用試算表做規劃、93% 每日或每週用試算表做報表。連最有條件把流程全部放進系統的財務部門都如此。

財務規劃與分析從業者用試算表的比例(AFP 2025)
用途比例
做規劃96%
做報表(每日或每週)93%

資料來源:financialprofessionals.org

把影子 Excel 當違規處理,是最常見也最沒用的反應。Bizcommunity 2026 年 6 月那篇談 ERP 變通做法的文章把它講得很直接:

「They are acts of survival, created when the system does not give people what they need to do their job and they need to do their job anyway.」

資料來源:Bizcommunity:When the spreadsheet becomes the system

影子 Excel 是訊號,不是違規。同一篇文章還有兩個觀察:用了六個月變通做法的團隊,比前幾週就處理的團隊難拉回;系統外的資料會讓報表不可靠、月結對帳變複雜、稽核軌跡消失。所以看到一張表,先問它補了什麼缺口,再決定要改流程還是補一層。

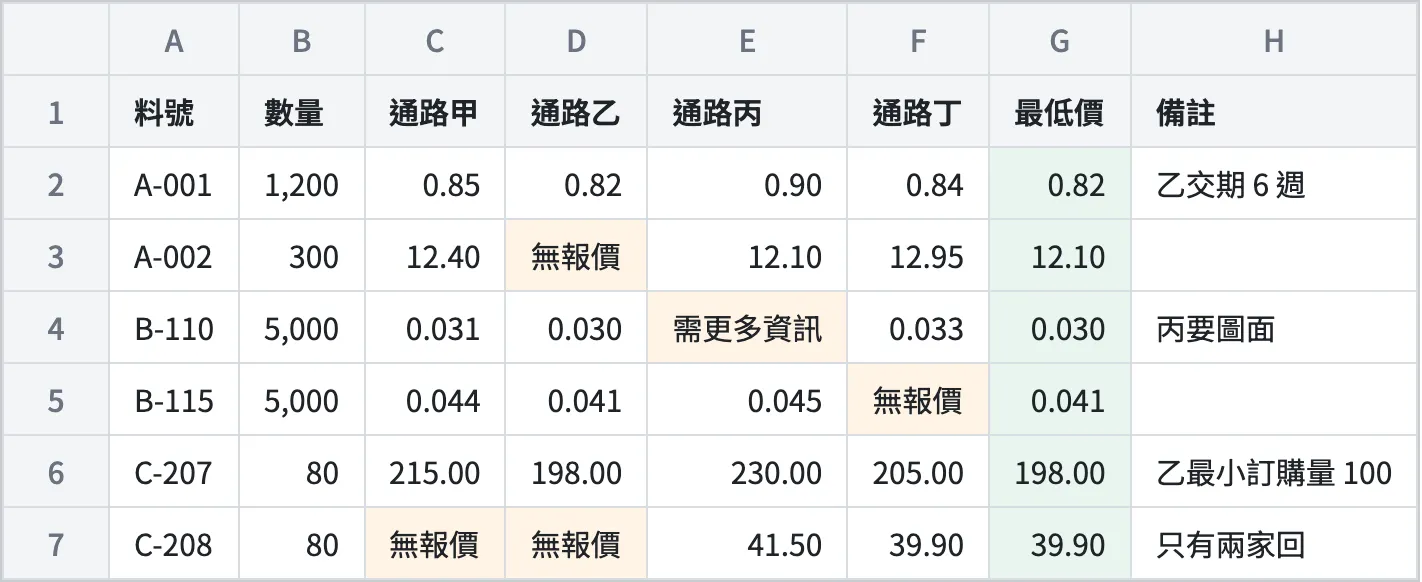

一張自製的試算表畫面,列出六個料號向四家通路詢價的回價,格子裡有無報價與需更多資訊的標示,最後兩欄是最低價與備註

通路回價比對表。表中為範例資料,料號、數量與價格皆為虛構。無報價、需更多資訊、交期與最小訂購量這些資訊,ERP 的採購單沒有地方放。

例外有法定時鐘:電子發票把過程逼成作業

大部分的過程沒有人管它在哪裡發生,電子發票是例外,因為它有法定時鐘。依財政部賦稅署(2026-10-23 查證),自 114 年 1 月 1 日起,營業人開立電子發票後,買受人為營業人的要在 7 日內、非營業人的要在 2 日內把資訊傳輸到財政部電子發票整合服務平台存證;未依時限或未據實傳輸,得處新臺幣 1,500 元以上 15,000 元以下罰鍰,而且得按次處罰。

「電子發票相關資訊存證時限,仍維持現行規定,並未改變,亦即買受人為非營業人者為2日、買受人為營業人者為7日」

資料來源:財政部賦稅署

這條規定把過程的問題攤開來。ERP 開得出發票,代表結果有了;時限內送得出去、作廢重開的例外有人處理、加值中心回傳失敗有人看到,這些是過程,多半由某個同事每天盯著一張清單在做。沒有時鐘的過程,公司可以拖著不處理;有時鐘的,拖了就是罰鍰。其他現場的過程只是沒有人開罰,代價一樣在,以流失的訂單、算錯的成本與重做的工時出現。

ERP 專案為什麼超支:太晚發現要補的那一層

依 Panorama Consulting 2026 年 3 月發布的 ERP 報告(2026-10-23 查證),超過四分之一的組織超出專案預算,主因是額外的技術需求;報告的說法是,組織常在專案後期才發現致命的不合,於是轉向額外的技術、擴大範圍與客製。用這篇的語言講,那個「額外的技術」常常就是系統外的過程:到了上線前才發現比價、在途、排程判斷沒有地方放,只好追加。

ERP 導入失敗的比例,不同機構轉述的口徑接近。依 TechTarget 2026 年 6 月的報導(2026-10-23 查證)轉述 Gartner 2024 年的預測,超過 70% 近期的 ERP 專案到 2027 年無法完全達成原本的商業案例目標;CIO Dive 2025 年 7 月的報導(2026-10-23 查證)轉述的版本是 7 成企業 ERP 專案到 2027 年無法完全達到最初期望,多達 25% 以災難收場。兩個數字都是預測,可以當風險的量尺,當不了你這個案子的結論。

同一篇 TechTarget 的報導整理了實現 ERP 價值的機構三個共同做法:把上線當起點、把資料治理當常設能力,以及第三個:

「The third is refusing to customize the ERP itself and instead building the differentiating workflow logic in a layer above it.」

資料來源:TechTarget:Why ERP initiatives struggle to deliver business value

過度客製在同一篇報導裡被列為最常見的複雜度來源:客製保留了過時的做法,讓升級與新功能更難進來。差異化的流程邏輯放在 ERP 之上、核心不動,這個原則與下一節的三種修法正好相反。

三種常見的錯誤修法

三種修法都有人做過,也都看起來合理,共同點是都沒碰到「過程沒有地方記」這個根因。

修法 看起來合理的原因 實際發生什麼 代價
禁用 Excel 資料就會回到系統裡 過程改用 LINE 對話、紙本與記憶,比 Excel 更難追 問題躲起來,報表照樣對不上
客製到底 把每個例外都做進 ERP 核心被改到升級不了,每個新例外都要再開一次工 升級時全部重來,新功能進不來
再買一套疊上去 新系統有那個功能 同一筆資料兩邊各有一版,介接又是一個新專案 同一個問題多一個地方發生

禁用 Excel 為什麼沒用?因為它治的是症狀。表消失了,但湊報價、確認在途、判斷缺料這些事還是要有人做,只是從一張看得到的表變成一段看不到的對話。客製到底治的是個案,每補一個例外就讓核心更難升級;TechTarget 那篇報導把過度客製列為最常見的複雜度來源,原因就在這裡。

再買一套疊上去最花錢。新系統通常真的有那個功能,但它需要的資料在舊 ERP 裡,兩邊介接變成第三個專案,過程還是沒有一個正式的家。三種修法的共同結果,是公司花了錢,Excel 跟 LINE 還在。

什麼時候該改流程、什麼時候該補一層

判斷之前,三個前提要先成立,少一個都會回到原點:

  • 高層先拍板這個現場的過程要有正式版本、由誰負責,否則任何做法都會被「先用舊方法趕出貨」蓋過去。
  • 指標先定:報價週期、交期達成率、關帳天數擇一,先量出現在的基線;製造現場最快量得到的通常是報工,報工那篇有具體量法。
  • 把現在的 Excel 當成一級資料來源盤點,一張一張問它補了什麼缺口,規格從這份盤點長出來。

先改流程的情況:缺口來自流程本身,例如同一件事兩個部門各做一次、簽核的人太多、系統裡有欄位但沒人填。這類問題補一層沒有用,要先把流程改對,斷點清單與三欄盤點法在 Odoo ERP 導入指南裡有完整做法。

補一層的情況:主檔與財會還可靠,缺口在跨部門、跨系統的過程,例如比價、在途與效期算出來的可用量、缺料的優先順序。這些事需要從 ERP 撈資料、照規則算、經人確認後寫回去,做在 ERP 核心裡會變成客製,做在外面的 Excel 裡會變成影子。Deloitte 那篇文章把界線講得清楚:規則、結構與流程留在核心,財務會計、法遵、應付帳款這類流程維持剛性,代理與應用在周邊依核心規則運作。

潤謙做的就是這一層:在既有 ERP 上蓋一層編排,把散在系統和 Excel 裡的步驟接回同一條流程,ERP 本身不動。依潤謙的 ERP 流程編排頁(2026-10-23 查證),一個電子專業代工的報價案接手時盤到 26 個主流程節點、其中 18 個是人工作業、6 種通路回價格式,改完之後一份參考報價從原本的至少兩週縮短到一週內拿得到,目標是壓到一天,客戶提供的導入前後對照是連續三個月整體營收提升 20%;一個食品業的訂單履行案,一張訂單能不能如期出貨從七天縮短到兩天。這些是個案的觀測,數字會隨現場不同。我們的經驗是換系統的決策以年計,在既有 ERP 上補一層以週計;還在選系統的公司,順序是先盤流程再比功能,這篇先停在已經有 ERP 的情況。

常見問題

ERP 的缺點有哪些?

功能清單上的缺點,貴、久、要客製,都是表象;結構性的 ERP 缺點只有一個,它記已經確定的結果,不記過程、例外與判斷。所以報價、出貨、缺料這些真正花時間的環節還是靠 Excel 跟 LINE 在跑,ERP 優缺點的比較表通常沒有這一欄。

為什麼上了 ERP 還是在用 Excel?

因為 Excel 補的是 ERP 沒有地方記的過程:待確認的回價、客戶的特殊條件、先補哪一項的判斷。影子 Excel 是訊號,它指出系統沒給人要的東西;依 AFP 2025 年的調查(2026-10-23 查證),連財務規劃與分析從業者都有 96% 用試算表做規劃。

ERP 導入失敗的原因是什麼?

最常見的是太晚發現要補的那一層,於是追加技術、擴大範圍、客製到底。依 Panorama 2026 年的報告,超過四分之一的組織超出預算,主因是額外的技術需求;TechTarget 與 CIO Dive 轉述的 Gartner 預測是七成專案到 2027 年達不到原本的目標。實現價值的機構有一個共同做法:差異化的流程邏輯放在 ERP 之上,不客製 ERP 本身。

可以禁止員工用 Excel 嗎?

可以禁,但問題只會躲起來,變成 LINE 的對話或某本筆記。變通做法是求生,系統沒給人要的東西,人還是得把事做完。比較有用的做法是把那張 Excel 當一級資料來源盤點,弄清楚它補了什麼缺口,再決定改流程還是補一層。

已經有 ERP,該換系統、客製,還是補一層?

主檔與財會還可靠就不換;差異化的流程邏輯放在 ERP 之上,不客製核心。三個前提先成立,高層拍板、指標先定、Excel 當一級資料來源盤點,再決定改流程還是補一層;換系統的決策以年計,補一層以週計,這是經驗判斷。

下一步

如果你手上已經有幾張大家都在用的 Excel,卻說不清楚它們各自補了 ERP 的哪個缺口,那就是這篇講的起點。潤謙可以陪你把這些表當一級資料來源盤一次,分出哪些該改流程、哪些該在既有 ERP 上補一層,約一次談話從最花人的那一段開始看。
